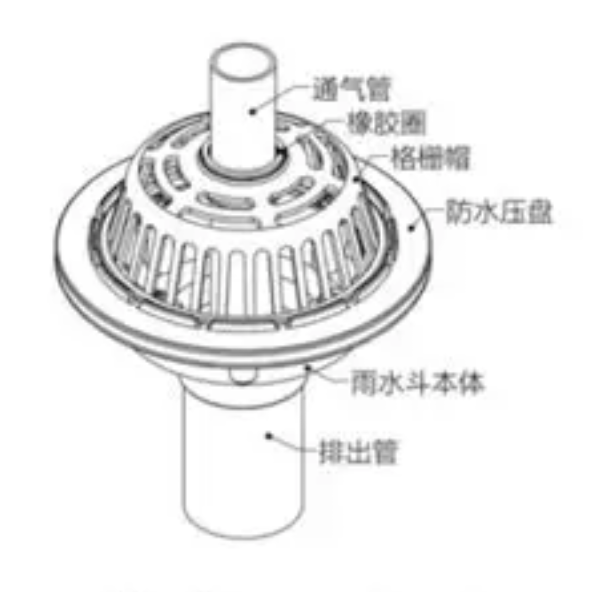

一、雨水斗失效的常見場景
高層住宅屋面多為有組織排水,雨水斗既是進水口也是防滲關鍵點。斗口位移、周邊起殼、密封圈老化常導致滲漏,后期鑿除返修費用高達300元/處。通過前端控制定位、坡度、附加層、密封、試水五項關鍵數據,可將返修率降至0.2 %以內。

二、定位放線——“十字線+三點復核”
設計復核
根據屋面排水計算書,核對雨水斗數量、間距≤24 m;斗口中心距女兒墻內邊≥200 mm,避免墻根積水。
現場放線
激光水平儀在屋面彈出“十字”中心線,斗口中心與線重合,誤差≤3 mm;再用鋼卷尺從相鄰斗口三點復核,確保排水流線順暢。
三、基層坡度——“斗口最低”
坡度要求
屋面結構找坡≥2 %,斗口區域局部下凹20 mm,形成“鍋底”。
檢查工具
2 m靠尺+塞尺,斗口中心與四周最高點高差20 ±2 mm;不合格處用聚合物砂漿補坡。
四、防水附加層——“雙層加筋”
材料
聚酯胎SBS改性瀝青防水卷材,厚度3 mm,上覆無紡布加筋層。
做法
以斗口為中心,半徑500 mm范圍內先空鋪一層卷材,再熱熔滿粘第二層,搭接100 mm,形成雙層復合。
收頭
卷材翻入斗口內壁≥50 mm,上口用金屬壓條+射釘固定,壓條與斗口間打耐候膠封閉。
五、密封圈安裝——“三道防線”
密封圈選型
EPDM三元乙丙橡膠圈,硬度邵氏A 60 ±5,耐溫-40 ℃~120 ℃。
安裝順序
第一道:斗口外壁套圈,圈徑比斗口小2 mm,自然箍緊;
第二道:斗口法蘭下加5 mm厚橡膠墊片,螺栓緊固;
第三道:斗口與管道接口用不銹鋼喉箍鎖緊,喉箍扭矩15 N·m。
檢查
手?jǐn)Q無松動,橡膠圈無扭曲、缺邊。
六、固定與找坡——“螺栓+墊片”
螺栓規格
M10×100 mm不銹鋼膨脹螺栓,數量4顆,呈十字布置。
扭矩值
扭矩扳手設定25 N·m,螺栓頭嵌入法蘭槽內,不高于法蘭面。
水平復核
安裝后用水平尺檢查斗口平面,誤差≤2 mm,確保水舌居中。
七、試水檢驗——“24 h閉水”
試驗準備
在斗口周圍用膩?zhàn)訃?,高?0 mm,注水至30 mm深。
試驗時間
靜置24 h,水位下降≤2 mm,斗口內壁、法蘭周邊無滲水。
補漏
發現滲漏,揭開密封圈,重新打膠、緊固螺栓,再次試水至合格。
八、成品保護——“三道鎖”
施工后鎖
斗口加蓋塑料防塵蓋,防止后續作業掉入雜物。
管道鎖
立管安裝前,斗口內塞聚乙烯泡沫棒,防止撞擊變形。
驗收鎖
屋面整體閉水試驗前,再次檢查斗口、螺栓、密封圈,確認無遺漏。
九、常見問題與處理
斗口位移
原因:未復核放線;處理:重新切割基層,二次定位。
滲漏
原因:密封圈老化;處理:更換同規格新圈,重新試水。
積水
原因:坡度不足;處理:局部加鋪砂漿找坡,再鋪防水附加層。
十、現場交底一句話“放線準、坡度夠、雙層卷、三道圈、螺栓緊、試水穩、保護全,一次成優。”班組長每日班前喊話,工人復誦三遍。
十一、結語通過定位、坡度、附加層、密封、固定、試水、保護七項關鍵做法,高層住宅屋面雨水斗一次安裝成功率達99 %以上,交付后終身免滲漏。
