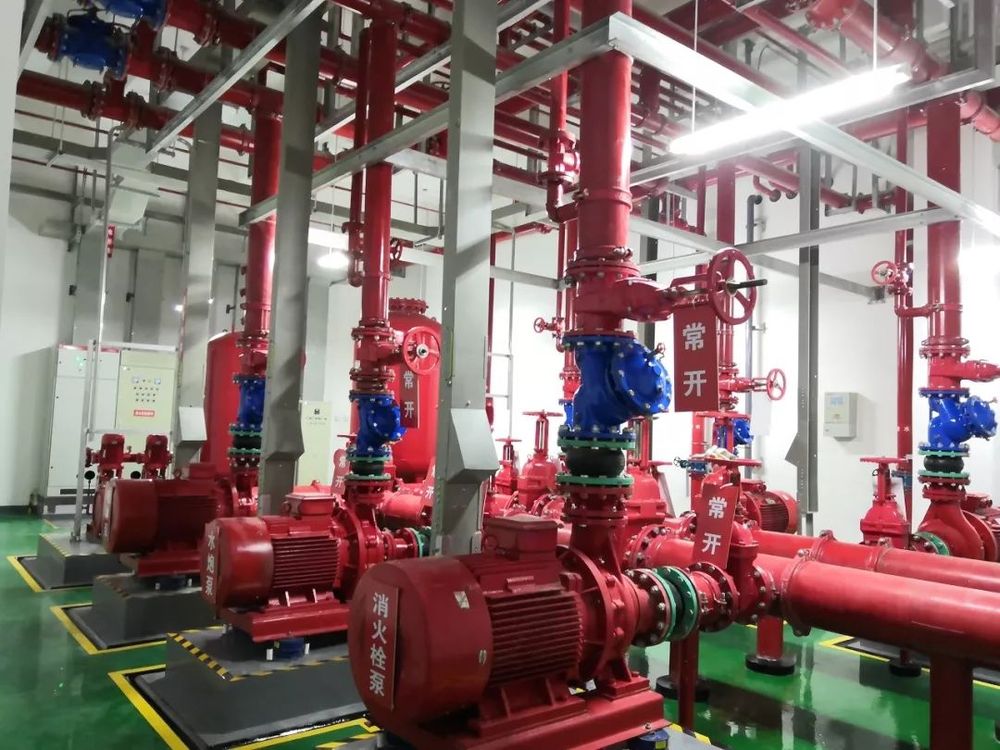

一、試壓失敗常見原因
消防泵房管線復雜,彎頭、三通密集,傳統試壓常因盲板漏裝、排氣不徹底、穩壓時間不足導致壓力驟降,重復拆裝浪費工期。七步法把每一步量化到數字,現場按表操作,可杜絕返工。

二、第一步:試壓范圍確認
分區原則
以泵房出口止回閥為界,泵房?jī)?nèi)所有管道(含吸水管、壓水管、穩壓管)為一個試壓區,避免與室外管網交叉。
管道長度
本工程泵房主管DN200,長度約65 m,容積約2 m3,選用揚程60 m、流量4 m3/h的電動試壓泵即可。
三、第二步:盲板與閥門封堵
盲板規格
盲板厚度≥管道壁厚,DN200管壁厚6 mm,盲板取8 mm Q235B鋼板,外徑與法蘭同徑,加EPDM墊片。
封堵點
泵房出口止回閥后、吸水管過濾器前、穩壓管末端三處安裝盲板;其余閥門全部關閉,閥芯確認無內漏。
檢查方法
盲板螺栓規格M16×70,扭矩值120 N·m,使用扭力扳手逐條復擰,完成后貼紅色“已封堵”標簽。
四、第三步:高點排氣與低點泄水
排氣
在泵房頂部立管安裝自動排氣閥,手動排氣孔加球閥,排氣至連續水流無氣泡。
泄水
泵房地面設DN50泄水閥,試壓結束后10 min內可排空系統,避免冬季凍脹。
五、第四步:注水與升壓
注水速度
采用市政給水,流量控制在1 m3/h,防止水錘;注水時間約2 h。
升壓速率
規范要求升壓≤0.1 MPa/min;現場設定:每30 s升壓0.05 MPa,從0至1.6 MPa用時約5 min。
壓力表
量程0–2.5 MPa,精度1.6級,使用前在試驗室校準;系統兩端各裝一只表,讀數差≤0.02 MPa。
六、第五步:穩壓檢測
試驗壓力
設計工作壓力1.0 MPa,試驗壓力為1.5倍,即1.5 MPa;10 min壓降≤0.05 MPa為合格。
觀察時間
穩壓30 min,每5 min記錄一次壓力;壓降超過0.03 MPa立即停泵檢查。
漏點定位
用紙巾包裹接頭,出現濕點即為滲漏;標記后降壓至0.3 MPa,泄水補焊,再重新試壓。
七、第六步:泄水復位
泄水順序
先開高點排氣閥,再開低點泄水閥,防止真空吸癟管道;泄水時間控制在15 min以內。
復位檢查
拆除盲板前,確認系統無壓;盲板、墊片表面清理干凈,涂防銹油后存入倉庫;閥門復位至運行狀態。
八、第七步:資料歸檔
試壓記錄
現場填寫《消防管道試壓記錄表》,記錄壓力、時間、環境溫度、滲漏點及處理措施,三方簽字。
影像資料
試壓全過程拍視頻:盲板安裝、升壓過程、穩壓讀表、泄水復位,視頻命名“泵房-日期”,存檔5年。
九、常見問題與應急
升壓過快
原因:手閥開度過大;處理:立即關小閥門,重新按階梯升壓。
壓力表失靈
原因:表內彈簧管滲油;處理:更換備用表,重新校準。
冬季試壓
環境溫度低于5 ℃時,采用乙二醇防凍液(濃度30 %),試驗后徹底沖洗。
十、現場交底一句話
“盲板不漏、排氣徹底、升壓穩、穩壓足、泄水快、資料齊,一步不少?!卑嘟M長班前喊話,工人齊聲復誦。
十一、總結
按七步法實施,消防泵房管道一次試壓成功率可達98 %,有效縮短消防驗收周期,為項目順利交付提供保障。
